起源 :::重庆武隆(渝浩、 、、道真)水电公司
作者 ::: 李东辉
日期 :::2026-06-03

c65fc46222f54b21b84fd0916d809b63

“浩张线107号塔C相线夹,,140.5℃ !!!”

5月29日16点30分,,一组无人机红外测温数据突破了中控室的沉静。新闻传到现场协调人洪洋那里时,,他正在查对当天水情、 、、负荷和送出情况。电话那头话音刚落,,他立刻追问 :::“杆塔编号及地位确认没有??负荷此刻几多??再把数据复核一遍 !!!

几分钟后,,复测了局传来 :::异常属实。220千伏浩张线是浩口、 、、角木塘两级电站电力外送的重要通道。线路“发热”,,电量就送不出去。为保险电网安全,,调度部门将线路负荷节制在12万千瓦以内。

彼时正值主汛期,,乌江来水丰沛,,本是水电机组增发电量、 、、保供给的关键时辰。运行人员看着负荷曲线被压下来,,极度焦急 :::“水这么好,,机组负荷却带不上去,,太惋惜了 !!!

洪洋没有急着下结论。他一壁协调运行人员持续跟踪负荷变动,,一壁联系国网武隆供电公司相识线路措置铺排 !!!霸绞墙辜,,越要把事件办稳 !!!彼,,“先把情况摸明显,,把沟通协调往前赶,,不能让问题拖成更大的损失 !!!

洪洋和有关人员迅速梳理故障影响、 、、运行风险和保供压力,,共同公司向国网武隆供电公司发出商请函,,要求优先调配力量发展消缺。

骄阳下的山坳热浪翻涌,,抢修行列垂危赶赴107号塔,,现场的铁塔被晒得发烫 :::檠蟮谝还Ψ蛉啡献饕登、 、、人员分工和现场保险情况。无人机升空后,,红外热成像画面很快锁定发热点。经排查,,C相线夹处弹簧垫锈蚀,,导致接触不良、 、、温度持续升高。

“病因找到了,,关键看怎么安全、 、、尽快处置 !!!焙檠蠖⒆畔殖∏榭鏊怠

规划很快明确 :::带电消缺。这意味着,,作业人员要在高温、 、、高空、 、、强电场环境下,,直接对带电设备进行处置 :::檠蠓锤刺嵝严殖∪嗽 :::“安全措施再过一遍。宁肯慢一点,,也不能漏一项 !!!

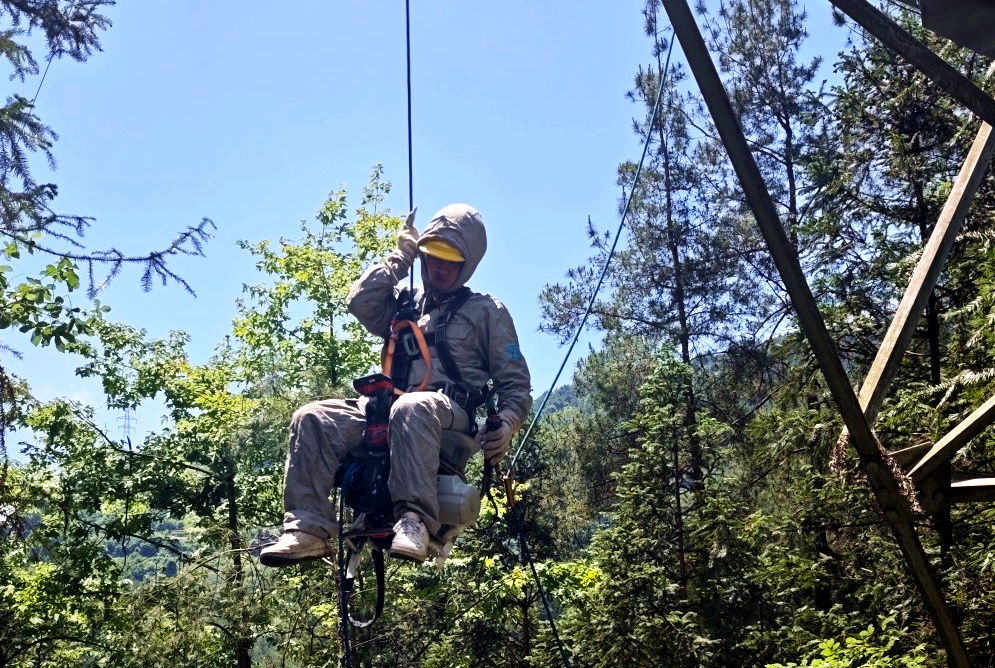

安全交底、 、、工用具查抄、 、、现场监护、 、、人员分工……每个环节逐项确认。塔下,,洪洋和监护人员紧盯作业区域;塔上,,带电作业人员身着厚重的防憎水屏蔽服,,乘坐“电动爬升器”缓缓升空。

几十米高空中,,导线在风里轻轻晃悠。对讲机里传来简短指令 :::“地位到了 !!!薄拔茸,,先拆锈蚀螺栓 !!!弊饕等嗽逼磷∑,,一点点拆除锈蚀部件,,更换螺栓、 、、垫片,,再重新紧固??此仆ǔ5募父鲎魑,,在强电场和高空环境下,,每一步都必须精准、 、、不变、 、、规范。

塔下的洪洋一刻也没闲着。他一壁盯着作业进度,,一壁协调现场保险。气象越来越热,,他提醒身边人员 :::“作业强度大,,防暑物资必须跟上。人员状态也要随时关注 !!!

很快,,矿泉水、 、、西瓜、 、、哈密瓜、 、、藿香正气液等物资送到抢修人员和协助人员手中。有人从监护点换下来,,接过水拧开就喝 :::檠笥指锻械 :::“先补水,,状态不好肯定要实时说。抢修要只争朝夕,,但安全和人员状态一刻都不能放松 !!!

功夫一分一秒从前,,经过两个多小时严重作业,,抢修实现。复测起头,,各人都盯着测温数据。

“35℃ !!!”

听到这个数字,,洪洋长舒了一口气 :::“温度下来了,,保供通道也就买通了 !!!

正本高达140.5℃的发热点降至正常温度,,三相温差趋于平衡,,线路过热隐患彻底解除,,浩口、 、、角木塘电站重新带满负荷运行。中控室里,,负荷曲线稳稳抬升,,丰沛的江水重新转化为源源不休的绿色电能。
